• <ul id="suuso"></ul><s id="suuso"></s>
    <sup id="suuso"></sup>
  • 魯班培訓-建筑執業培訓領航者!

    鄭州 |洛陽 |新鄉 |開封 |安陽 |南陽 |濮陽 |鶴壁 |加入收藏 |網校入口 |集團官網

    復習備考
    業務中心: 0371-55696552
    18037153049

    2014年一級建造師機電真題及答案六(解析版)

        34、 (四)

      某安裝公司承包一商場的建筑電氣施工。工程內容有變電所、供電干線、室內配線和電氣照明。主要設備有電力變壓器、配電柜、插接式母線槽(供電干線)、照明電器(燈具、開關、插座和照明配電箱)。合同約定設備、材料均由安裝公司采購。

      安裝公司項目部進場后,編制了建筑電氣工程的施工方案、施工進度及勞動力計劃。采購的變壓器、配電柜及插接式母線槽在5月11日送達施工現場,經二次搬運到安裝位置,施工人員依據施工方案制定的施工程序進行安裝,項目部對施工項目動態控制,及時調整施工進度計劃.使工程按合同要求完成。

      在施工過程中,曾經發生了以下兩個事件:

      事件1:堆放在施工現場的插接式母線槽,因保管措施不當,母線槽受潮,安裝前絕緣測試不合格,返回廠家干燥處理,耽誤了工期,直到7月31日才完成供電干線的施工。項目部調整施工進度計劃及施工人數,變電所及供電干線的送電驗收調整到8月1日開始。

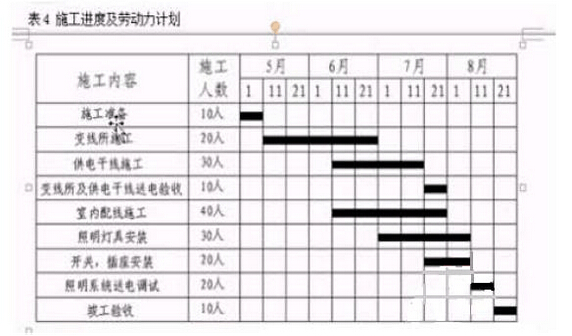

      事件2:因商業廣告需要,在商場某區域增加了40套廣告燈箱(熒光燈40W×3),施工人員把40套燈箱接到就近的射燈照明N4回路上(見圖四),在照明通電調試時,N4回路開關跳閘。施工人員又將額定電流為16A開關調換為32A開關,被監理檢查發現,后經整改才通過驗收。


      問題

      1.配電柜試驗調整前應完成哪些工序?

      2.為使工程按合同要求完成,如何調整后續工作?

      3.調整后續工作時,施工人員安排有哪些依據?

      4.針對事件1,提出母線槽施工的技術要求。

      5.針對事件2,提出照明配電箱的施工技術要求。

      參考答案:

      1、開箱檢查,二次搬運,安裝固定、母線安裝、二次小線連接

      2、不延誤工期,理由:變電所及供電設備安裝驗收有10天總時差  調整計劃內容有工程量、工作起始時間、工作結束時間、持續時間、作業面銜接關系等

      3、調整后:干線施工30人、室內配電施工40人、照明燈具安裝30人、開關插座安裝20人,因此施工人員共計30+40+30+20=120人  勞動力配置依據:項目所需勞動力種類、數量,項目施工進度計劃,項目勞動力資源供應環境

      4、母線槽的合理時間, 6月10日或者6月11日進場(2分) 插接式母線槽安裝技術要求每節母線槽絕緣電阻不小于20兆歐,做耐壓試驗;母線槽水平安裝不少于2個支架,轉彎處增設支架,穿過樓板時裝套管;安裝時注意相位及接地是否良好(4分)

      5、(1)照明配電箱技術要求:電流不大于16A,燈具不超過25個;大型建筑組 合燈具每一單相回路電流不宜超過25A ,光源數量不宜超過60個  (2)如何整改:將32A開關換成16A開關,將40條回路按規定接在相應的N5 N6 出線上

        35、 (五)

      為響應國家“節能減排、上大改小”的環保要求,某水泥廠把原有的一條日生產1000t的濕法生產線,在部分設備不變動的基礎上,改成日產1000t的干法生產線(改建工程),同時將前幾年因資金困難中途停建的一條日產4000t干法生產線恢復建設(復建項目);另外征用土地,再獨立建設一條日產8000t干法生產線(新建項目)。建設單位實施三項工程各自獨立核算,分別管理,以PC承包形式分別招標投標。最終A、B、C公司分別承擔了三種不同類型的工程,C公司還同時承擔了全廠110kV變電工程。工程以固定綜合單價計算,工程量按實調整,并明確施工場地、施工道路、100t以上大型起重機及其操作駕駛員由建設單位提供。施工過程中發生下列事件:
     事件1:A公司在設備采購時,在性價比方面對制造廠商進行了咨詢,從中選擇了備選廠商。進行了邀請招標。然而在制造過程中仍出現個別廠商因交通運輸不便或生產任務過于飽和拖延了交貨期;個別廠商因加工能力不足或管理不善滿足不了質量要求。

      事件2:B公司在施工過程中,因設備延期交付,延誤工期5d,并發生窩工費及其他費用5萬元:150t起重機在吊裝過程中因駕駛員操作失誤致使起重機零部件部分損壞造成停工4d,發生窩工費2萬元;因大暴雨成災停工3d;設備安裝工程量經核實增加費用4萬元;因材料漲價,增加費用20萬元;非標準件制作安裝因設計變更增加費用16萬元。

      事件3:C公司完成110kV變電站的施工后,編制了變壓器送電試運行方案,變壓器空載試運行12h,記錄了變壓器的空載電流和一次電壓,在驗收時沒有通過。

      事件4:在球磨機基礎驗收時,未能對地腳螺栓孔認真檢查驗收,致使球磨機的地腳螺栓無法正常安裝。

      問題

      1.按照機電工程項目建設的性質劃分,本案例包括哪幾類工程?

      2.針對事件1,在選擇制造廠商時主要考慮哪幾個方面的因素?

      3.分別計算事件2中B公司可向建設單位索賠的費用和工期。

      4.事件3中,變壓器空載試運行應達到多少個小時?試運行中還應記錄哪些技術參數?

      5.事件4中,地腳螺栓孔應檢查驗收哪些內容?

      參考答案:

      1、(1)改建項目  “原有的一條日產1000噸的濕法生產線,在部分設備不變動的基礎上,改成日產1000噸的干法生產線” (2)復建項目  “ 因資金困難中途停建的一條日產4000噸干法生產線恢復建設” (3)新建項目   “獨立建設一條日產8000噸的干法生產線”

      2、(1)供貨商的地理位置 (2)技術能力、生產能力 (3)生產任務的飽滿性 (4)供貨商的信譽

      3、(1)“因設備交付延期,延誤工期5天,并發生窩工費及其他費用5萬元”不能索賠,因為是PC合同,施工單位負責采購設備;(2)“150噸吊車在吊裝過程中因司機操作失誤導致吊車零件部分損壞造成停工4天,發生窩工費2萬元”,可以索賠工期和費用,因為100噸以上大型吊車及其操作司機由建設單位提供;(3)因大暴雨成災停工3天,屬于不可抗力,工期可以索賠;(4)設備安裝工程量經復核增加費用4萬元,可以索賠;(5)因材料漲價,增加費用20萬元,不可以索賠;(6)非標準件制作安裝因設計變更增加費用16萬元,可以索賠 因此,可索賠費用為:2+4+16=22萬;可索賠工期為:4+3=7天

      4、變壓器空載試運行應達到24小時,  變壓器空載試運行還應記錄的項目有二次電壓、溫度,沖擊電流

      5、應檢查地腳螺栓孔的中心位置、深度和孔壁垂直度
    ?
    在線客服
    鄭:1991460761
    孫:985206900
    許:3236129661
    楊:2841826762
    趙:2381313085
    天天躁日日躁aaaaxxxx,狠狠色噜噜狠狠狠狠888奇米,青草电影青草免费视频,国产大陆精品另类xxxx
    • <ul id="suuso"></ul><s id="suuso"></s>
      <sup id="suuso"></sup>
      • 主站蜘蛛池模板: 最近免费中文字幕大全免费版视频 | www夜夜操com| 天堂va在线高清一区| 欧美黑人xxxx性高清版| 收集最新中文国产中文字幕| 国产成人无码免费看片软件| 亚洲熟妇中文字幕五十中出| 中文在线а√天堂| 黑色丝袜小舞被躁翻了3d| 波多野结衣被躁五十分钟视频| 无码丰满少妇2在线观看| 国产欧美日韩一区二区三区在线| 亚洲综合视频网| 99久久99久久免费精品小说| 精品午夜久久网成年网| 日本最新免费二区| 国产欧美日产激情视频| 久久精品视频久久| 3d区在线观看| 朝鲜女人大白屁股ASS孕交| 国产成人在线免费观看| 久久久噜噜噜久久中文字幕色伊伊 | 亚洲欧美日韩精品久久| www.怡红院| 热久久国产欧美一区二区精品| 国语高清精品一区二区三区| 亚洲国产精彩中文乱码av| a级毛片无码免费真人久久| 污视频网站在线免费看| 天堂网在线.www天堂在线资源| 另类老妇性BBWBBW| 久久久久亚洲AV成人网 | 久久成人国产精品一区二区| 五月天丁香久久| 欧美日韩亚洲电影| 国产激情久久久久影院小草| 亚洲免费观看网站| 6580岁老太婆| 欧美性大战久久久久久| 国产自产一c区| 亚洲精品www久久久久久|
